Neubau Haltepunkt Henstedt-Ulzburg West

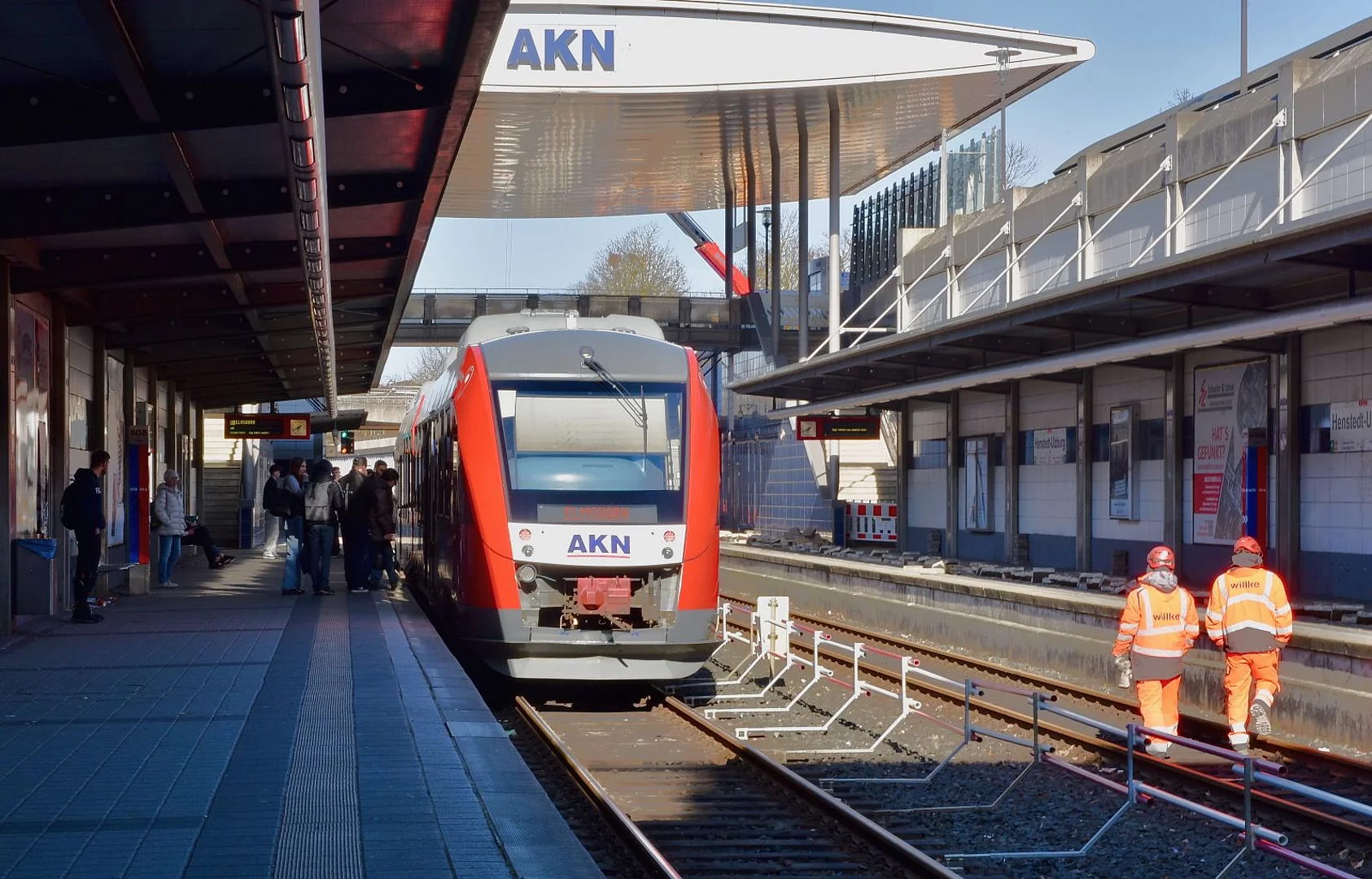

Ein AKN-Triebfahrzeug mit dem Ziel Elmshorn steht am Haltepunkt Henstedt-Ulzburg.

Mit folgendem Schreiben informiert die AKN Eisenbahn GmbH über die bevorstehenden Arbeiten und den derzeit vorgesehenen Bauablauf bei der Errichtung des neuen Haltepunkts an der Linie A3.

Auf Grundlage des politischen Beschlusses zur Verbesserung der verkehrlichen Anbindung des Gebiets Henstedt-Ulzburg West soll an der Linie A3 ein neuer Haltepunkt geplant und realisiert werden. Für die Umsetzung erhielt AKN am 9. April von Verkehrsstaatssekretärin Susanne Henckel im Beisein der 1. stellvertretenden Bürgermeisterin der Gemeinde Henstedt-Ulzburg, Claudia Meyer, und NAH.SH-Geschäftsführerin Birgit Austen den Zuwendungsbescheid.

Mit diesem Schreiben möchten wir Sie als Anwohnerinnen und Anwohner frühzeitig über die bevorstehenden Arbeiten und den derzeit vorgesehenen Bauablauf informieren. Uns ist bewusst, dass Bauarbeiten im unmittelbaren Wohnumfeld mit Beeinträchtigungen verbunden sein können. Daher möchten wir Ihnen möglichst frühzeitig einen Überblick über die geplanten Maßnahmen, deren zeitlichen Ablauf sowie die zu erwartenden Auswirkungen geben.



Geplanter Bauablauf

12.10.2026 bis 19.10.2026 – Vorbereitende Maßnahmen

In der ersten Bauphase werden vorbereitende Arbeiten für die spätere Errichtung des Haltepunkts durchgeführt. Dabei wird insbesondere die derzeit südlich der Gleise verlaufende Kabeltrasse auf die Nordseite der Gleise verlegt.

30.03.2027 bis 12.04.2027 – Erneuerung des Gleisbereichs

In der zweiten Bauphase ist die Erneuerung des Gleisoberbaus vorgesehen. Hierzu werden beispielsweise das vorhandene Schotterbett erneuert und die bestehenden Schwellen ausgetauscht. Diese Arbeiten sind erforderlich, um die Voraussetzungen für die spätere Herstellung des neuen Haltepunkts zu schaffen.

03.07.2027 bis 14.08.2027 – Herstellung des Haltepunkts

In der dritten Bauphase wird der neue Haltepunkt errichtet. Die Herstellung des Bahnsteigs erfolgt als Fertigteilbauwerk. In diesem Zeitraum ist daher mit einem erhöhten Umfang an Bautätigkeiten im unmittelbaren Bereich des künftigen Haltepunkts zu rechnen. Die modulare Bauweise des Bahnsteiges reduziert den Umfang der Bauarbeiten gegenüber einer konventionellen Bauweise jedoch erheblich.

Auswirkungen auf das Wohnumfeld

Nach derzeitiger Planung sind für die genannten Maßnahmen keine Straßensperrungen vorgesehen. Der Baustellenverkehr wird im Rahmen der jeweiligen Bauabschnitte organisiert und auf das für die Durchführung der Arbeiten erforderliche Maß beschränkt.

Die Arbeiten werden grundsätzlich werktags und tagsüber durchgeführt. In begründeten Ausnahmefällen kann es erforderlich sein, einzelne Arbeiten auch an Wochenenden auszuführen. Sollte dies notwendig werden, werden wir Sie über solche Arbeiten und die damit verbundenen Auswirkungen frühzeitig informieren.

Uns ist bewusst, dass insbesondere lärmintensive Arbeiten für die Anwohnerinnen und Anwohner belastend sein können. Wir sind daher bestrebt, die mit der Baumaßnahme verbundenen Beeinträchtigungen – insbesondere die Lärmbelastung – auf das technisch und organisatorisch mögliche Maß zu begrenzen. Die eingesetzten Bauverfahren und der Ablauf der  Arbeiten werden entsprechend geplant und koordiniert.

Bitte haben Sie Verständnis dafür, dass sich bei Bauprojekten dieser Größenordnung im Einzelfall Änderungen im Bauablauf oder bei den vorgesehenen Zeiträumen ergeben können. Sollte es zu wesentlichen Änderungen kommen, werden wir Sie entsprechend informieren.

Ansprechpartner für Ihre Fragen

Wir möchten den Informationsaustausch mit Ihnen transparent und verlässlich gestalten. Für Fragen, Hinweise oder Anliegen im Zusammenhang mit der Baumaßnahme stehen Ihnen daher  zur Verfügung. Richten Sie Ihre Fragen bitte an bau@akn.de.

Wir danken Ihnen bereits heute für Ihr Verständnis und Ihre Geduld während der Bauarbeiten. Mit dem neuen Haltepunkt wird die Anbindung des Gebiets Henstedt-Ulzburg West an die Linie A3 verbessert. Wir werden Sie über den weiteren Projekt- und Baufortschritt sowie über relevante Änderungen rechtzeitig informieren.
